2012年造价工程师《案例分析》最后冲刺试卷(1)

0
收藏   分享
  • 卷面总分:140分
  • 试卷类型:模拟考试
  • 测试费用:免费
  • 答案解析:是
  • 练习次数:92次
  • 作答时间:240分钟
试卷简介
本套试卷总分:140分;共有2大题;测试时间:240分钟
试卷预览
1

土建工程

某工程采用清单招标,按工程所在地的计价依据规定:部分措施项目和全部规费项目均以分部分项工程费中的人工费为计算基础。经计算该项工程的分部分项工程费总计为6300000元,其中人工费为1260000元。其他相关造价资料如下:

1.条形砖基础工程量160m3,基础深3m,采用M5水泥砂浆砌筑,多孔砖规格240 mm×115 mm×90 mm;实心砖内墙工程量1200m3,采用M5混合砂浆砌筑,蒸压灰砂砖规格240 mm×115 mm×53 mm,墙厚240 mm。

2.现浇混凝土矩形梁的模板及支架工程量420m2,支模高度2.6m;现浇混凝土有梁板的模板及支架工程量800 m2,梁截面:250 mm×400 mm,梁底支模高度2.6m,板底支模高度3m。

3.安全文明施工费费率为25%,夜间施工费费率为2%,二次搬运费费率为1.5%,冬雨季施工费费率为1%。

4.按合理的施工组织设计,该工程需大型机械进出场及安拆费26000元,施工排水费2400元,施工降水费22000元,垂直运输费120000元,脚手架费用166000元。

5.招标文件中载明:该工程暂列金额330000元,材料暂估价100000元,计日工费20000元,总包服务费20000元。

6.社会保障费中:养老保险费费率为16%,失业保险费费率为2%,医疗保险费费率为6%,住房公积金费率为6%,危险作业意外伤害保险费费率为0.48%。

7.该工程所在地为城市,招标人所在地为县镇。

问题:

1.编制砖基础和实心砖内墙的分部分项工程量清单与计价表,填入答题纸表6-1-1“分部分项工程量清单与计价表。”(已知:砖基础清单编号010301001,实心砖墙清单编号010302001;综合单价:砖基础240.18元/m3,实心砖内墙249.11元/m3)

2.编制工程措施项目清单与计价表,填入答题纸表6-1-2“措施项目清单与计价表(一)”和表6-1-3“措施项目清单与计价表(二)”。(已知:梁模板及支架的综合单价25.60元/m2,有梁板模板及支架的综合单价23.20元/m2。)

3.编制工程其他项目清单与计价表,填入答题纸表6-1-4“其他项目清单与计价表”。

4.计算该工程的税金率,并编制规费和税金项目清单与计价表,填入答题纸表6-1-5“规费、税金项目清单与计价表”。

5.编制工程招标控制价汇总表,填入答题纸6-1-6表“单位工程招标控制价汇总表”

(除税金率保留百分数后3位小数外,其他均保留2位小数)

1

工业管道安装工程

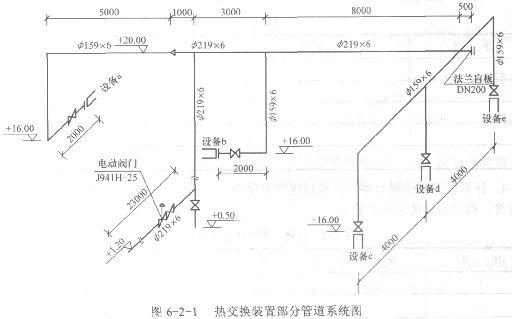

某一化工生产装置中部分热交换工艺管道系统,如图6-2-1所示。

计算该管道系统工程相关费用的条件为:

(1)分部分项工程量清单项目费用合计1770万元,其中人工费15万元。管理费、利润分别按人工费的50%、60%计。

(2)脚手架搭拆的工料机费用按分部分项工程人工费的7%计,其中人工费占25%;大型机械进出场耗用人工费1万元,材料费3万元,机械费4.9万元;安全、文明施工等措施项目费用总额为40万元。

(3)其他项目清单费用100万元;规费80万元。

(4)税金按3.41%计。

设计说明:

1.图中标注尺寸标高以m计,其他均以mm计。该管道系统工作压力为2.0MPa。

2.管道:采用20号碳钢无缝钢管,管件:弯头采用成品冲压弯头,三通、四通现场挖眼连接,异径管现场摔制。

3.阀门、法兰:所有法兰为碳钢对焊法兰:阀门型号除图中说明外,均为J41H-25,采用对焊法兰连接;系统连接全部为电弧焊。

4.管道支架为普通支架,其中:担19×6管支架共12处,每处25kg,φ159×6管支架共10处,每处20 kg。支架手工除锈后刷防锈漆、调和漆两遍。

5.管道安装完毕作水压试验,对管道焊口按50%的比例作超声波探伤,其焊口总数为:φ19×6管道焊口12个、φ159×6管道焊口24个。

6.管道安装就位后,所有管道外壁手工除锈后均刷防锈漆两遍。采用岩棉管壳(厚度为60mm)作绝热层,外包铝箔保护层。

问题:

1.根据图6-2-1所示内容和《建设工程工程量清单计价规范》的规定和表6-2-1所列的分部分项工程量清单的统一项目编码,编制分部分项工程量清单(不含法兰有关分项),并将计算过程及结果填入表6-2-2。

2.依据上述条件计算单位工程费用,编制表6-2-3单位工程费用汇总表。并在表下面列出措施项目清单费用和税金的计算过程(计算式)。(保留两位小数)

1

某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。合同约定开工日期为2006年3月1日,工期为302天,建设单位负责设备采购;设备安装工程可以分包:甲施工单位通过筛选与乙施工单位签订安装分包合同。经总监理工程师批准的施工总进度计划如图4-1所示。(时间单位:天)

在施工过程中发生了如下事件。

事件1 由于道路没有及时开通,使开工日期推迟到2006年3月4日,并造成施工方经济损失3万元,为此,施工单位于2006年3月10日向造价工程师提出索赔。

事件2 在基础工程施工中,由于遭遇特大暴雨,造成人员、机械损失共计5万元,导致C工作持续时间延长12天,为此提出费用补偿与工期延期。

事件3 在主体施工过程中,甲施工单位为保证工程质量,改进了混凝土泵浇筑的施工工艺,延误F工作时间10天,为此甲施工单位向造价工程师提出延期10天的申请。

事件4 设备安装工程完工后进行验收,第一次联动无负荷试车验收结果不合格,经检查分析,是由于设备本身质量有问题造成的,为此乙施工单位提出将已安装的设备拆除,重新安装,并重新组织试车验收。为此造成J工作持续时间延长24天,费用增加6万元,甲施工单位就此提出工期和费用索赔。

问题:

1.事件1中,造价工程师应如何答复?说明理由。

2.事件2中,就施工单位提出的索赔,造价工程师应如何答复?说明原因。

3.事件3中,对甲单位的延期申请,造价工程师应如何答复?说明理由。

4.事件4中,对甲施工单位的索赔要求如理处理?说明理由。

5.事件4中,乙施工单位可得的补偿是多少?说明原因。

1

某建设工程,招标人决定自行组织招标,按规定向有关主管部门进行了备案。招标过程中的部分内容如下:

1.2011年5月1日发布了招标公告,在公告中特别强调:投标人必须是本省特级施工总承包企业或外省二级以上施工总承包企业,并且近3年有获得本省优质工程奖的项目。

2.招标人组织编制的招标文件部分内容如下:

(1)投标人须知、设计文件和技术资料。

(2)工程量清单。

(3)施工方案和综合单价分析表。

(4)合同条件、主材供应方式和特殊部位施工要求。

(5)投标文件的格式和投标所需的辅助资料。

(6)评标标准和评标委员会成员名单。

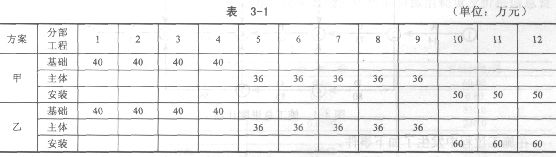

某特级施工总承包企业通过了资格预审,领取并研究招标文件后,决定参加该项目投标,随后编制了甲、乙两个施工方案,并且分析了按两个方案组织施工时各月所获得的利润情况,见表3-1。

由于两个方案的报价与工期不同,根据本企业历史资料确定甲方案与乙方案的中标概率分别为0.75和0.70。按招标文件规定:若中标且按合同工期完成项目则可获得全部工程款;若因施工单位应承担责任的事件导致工期延误,则在合同约定完工之日一次扣罚40万元的拖期违约金(假设不考虑工期延误时间的长短);若工期提前,则在合同约定的完工之日一次支付40万元工期提前奖。根据本企业的实际能力,甲方案提前完工的概率为0.3,正常完工的概率为0.6;乙方案提前完工的概率为0.2,正常完工的概率为0.5。编制投标文件的费用为5万元。

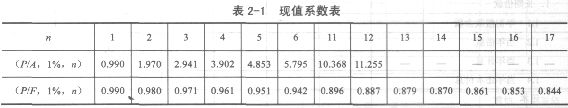

资金时间价值按月利率1%考虑。资金时间价值系数见表3-2。

假设各分部工程均为匀速进展,当月完成的工程进度款当月月末能够获得。

问题:

1.指出招标公告中的不妥之处,说明原因。

2.逐条指出招标文件的内容是否妥当,不妥之处说明原因。

3.不考虑资金时间价值,该施工单位应选择哪个施工方案?

4.考虑资金时间价值,该施工单位应选择哪个施工方案?(假设提前完工和延期完工的工程款现值分别取按期完工现值的105%和95%)(计算结果均保留2位小数)
